- 项目名称:弗洛线 (Follo Line)
- 项目应用:铁路
- 隧道长度:37270m(共四段)
- 地质状况:片麻岩
- 承建商:Acciona Ghella Joint Venture (AGJV)
高难度硬岩项目的后勤规划典范
工作任务
弗洛线是挪威最大的基础设施项目之一。这条从奥斯陆到挪威南部希的新铁路线的核心段由一条20公里长的双洞隧道组成。项目应用了海瑞克的双护盾硬岩掘进机,高效穿越最坚硬的围岩。4台设备需要快速在德国工厂生产,运送至挪威,并且在两个地下岩洞中进行工地组装,从而尽早始发。
海瑞克服务解决方案
弗洛线项目的4台双盾体隧道掘进机均在海瑞克总部施瓦瑙生产,并顺利通过客户调试验收。2016年3月进行第一台隧道掘进机工厂验收的时候,距离合同签订时间仅11个月。

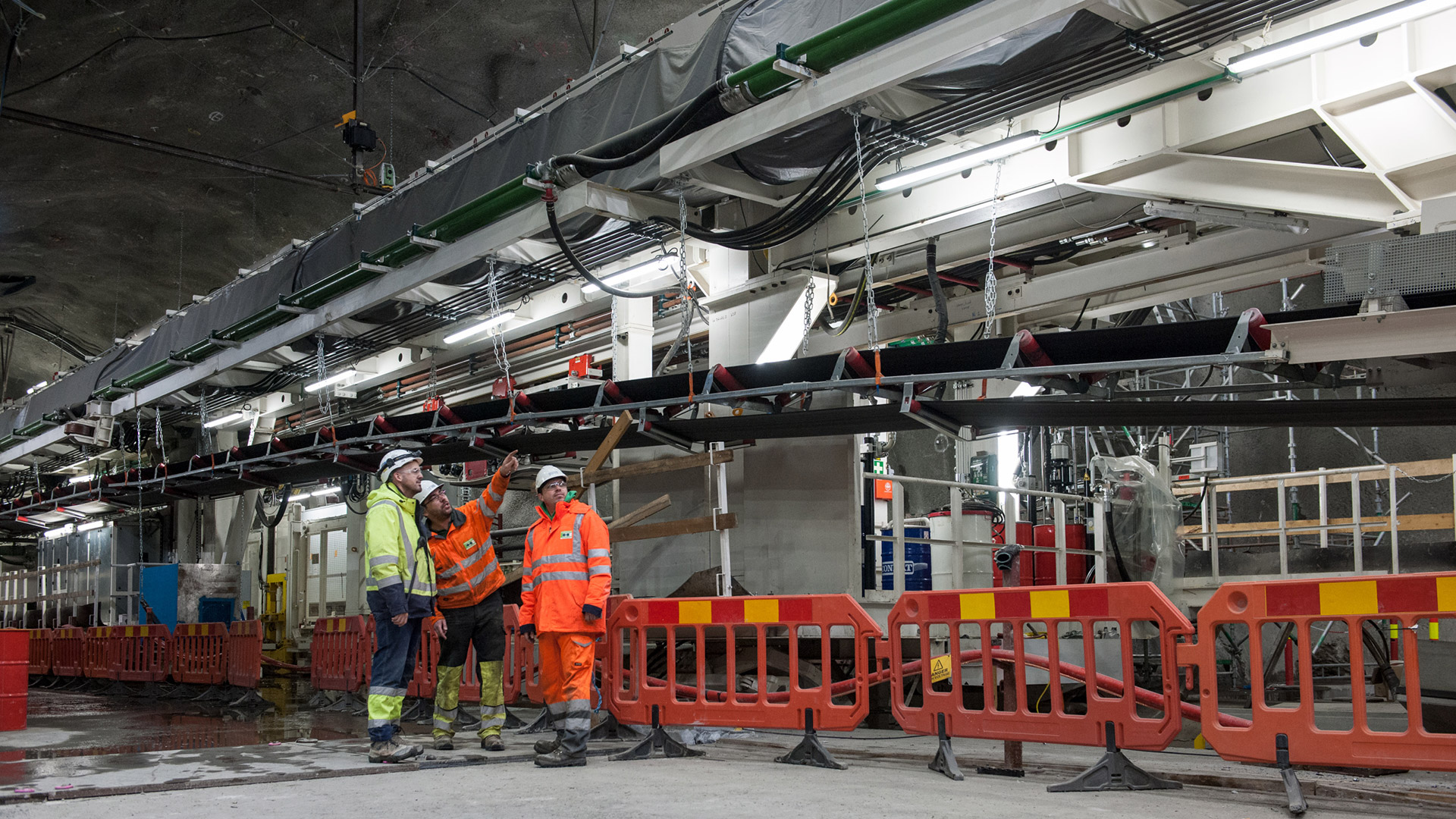

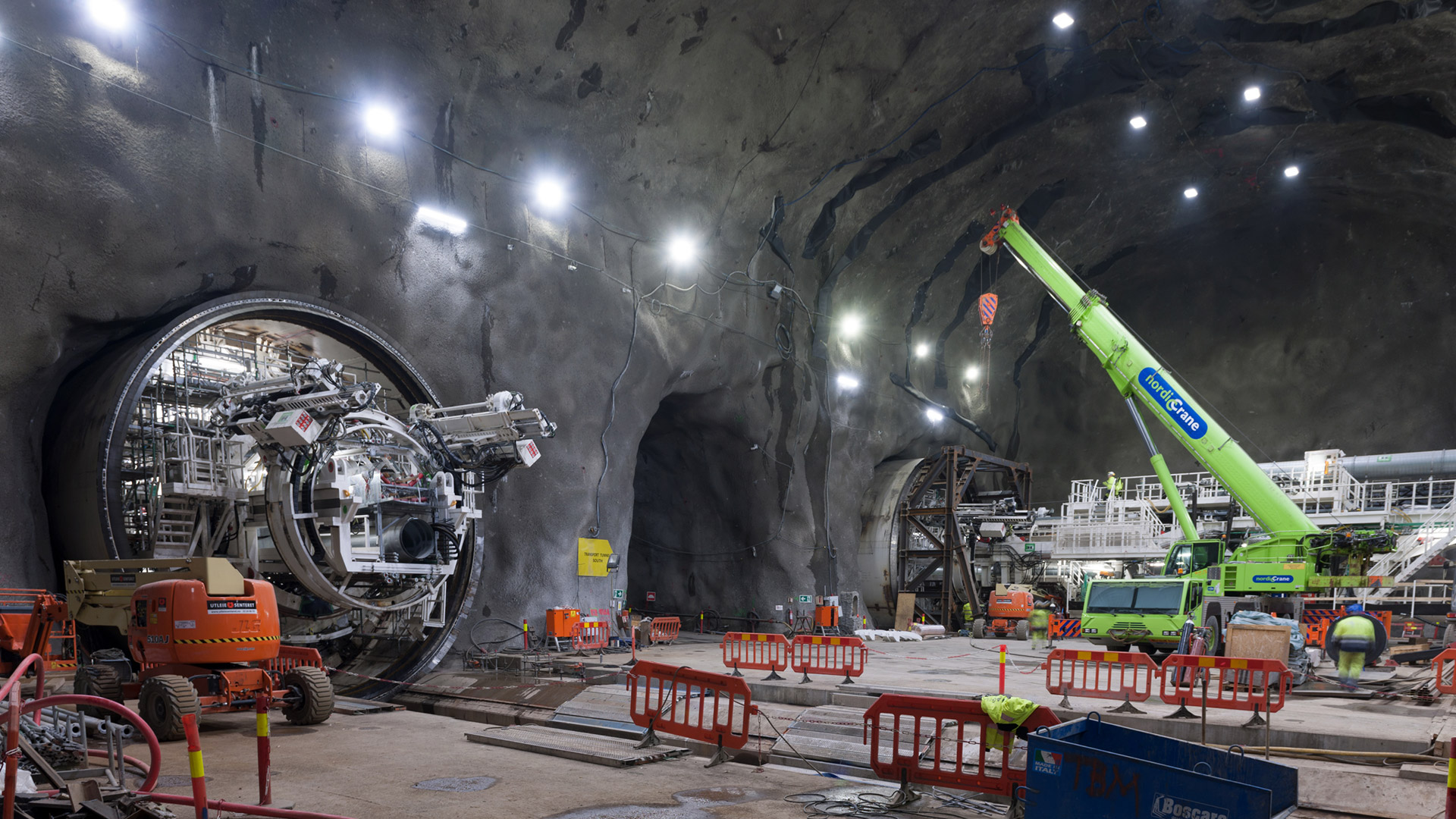

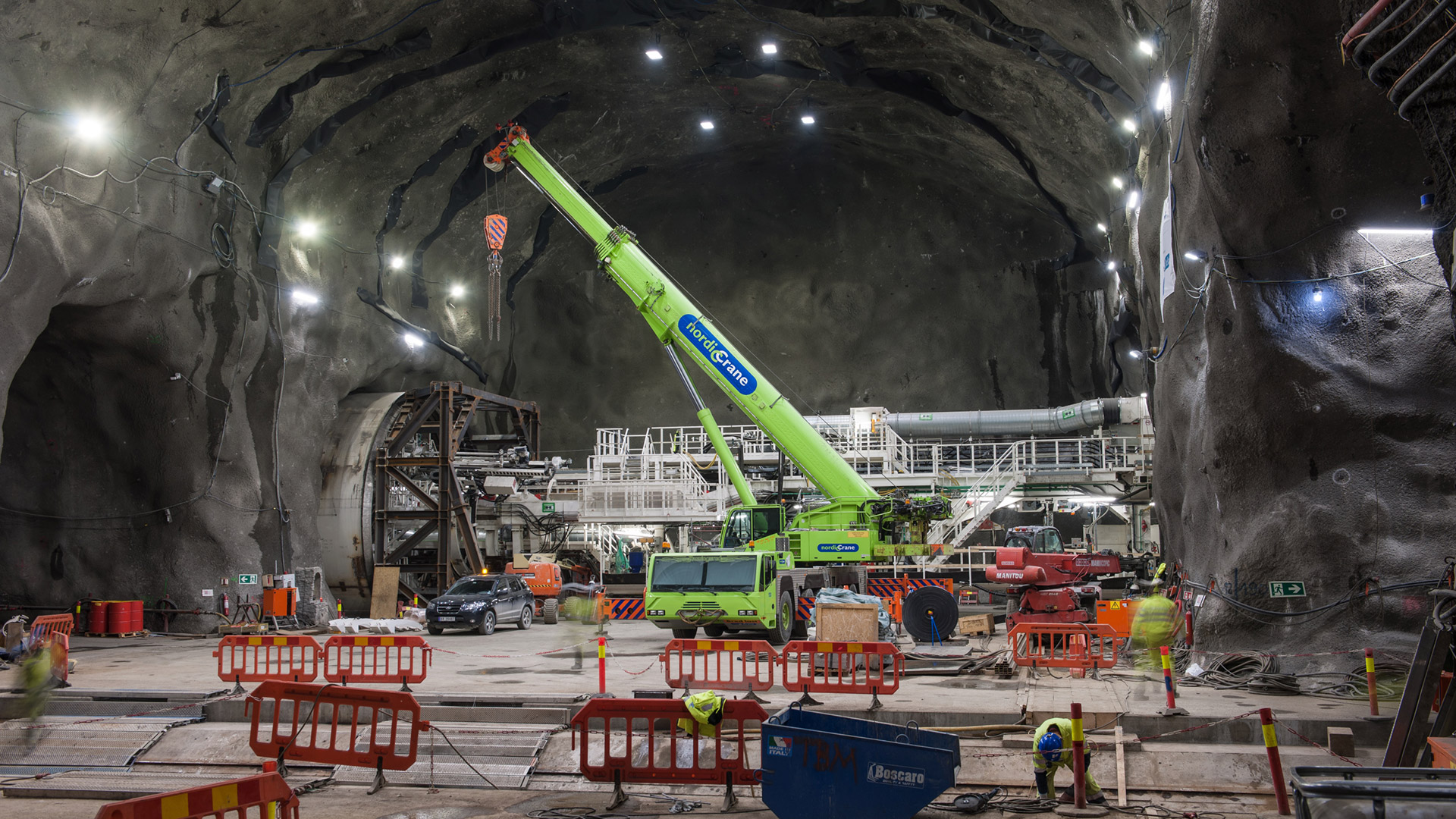

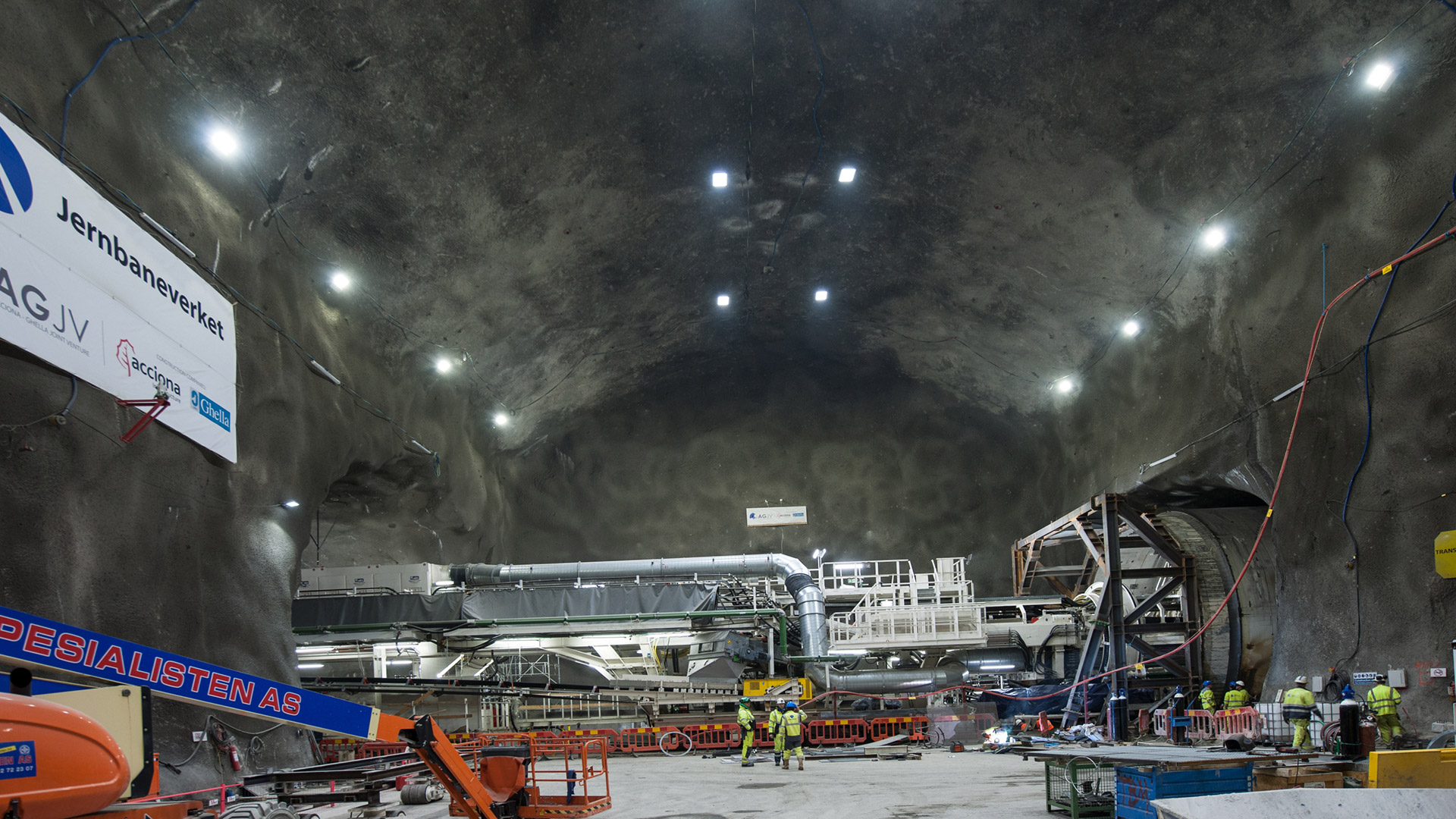

海瑞克与承建商AGJV密切合作,规划运输,并及时交付至挪威工地现场,所有零部件均能够按时在现场精准组装。组装高峰期,海瑞克有多达30位专业人员服务于现场,为机器组装提供有效支持。除服务工程师外,还包括经验丰富的机械师、液压工程师、电气工程师和监理。每台双护盾硬岩掘进机仅在运抵工地6个月之后就完成组装并达到始发要求。从签订合同到第4台机器始发仅用了19个月,这台设备于2016年11月在奥斯陆开始掘进。整个工程隧道掘进的始发甚至比计划提前。

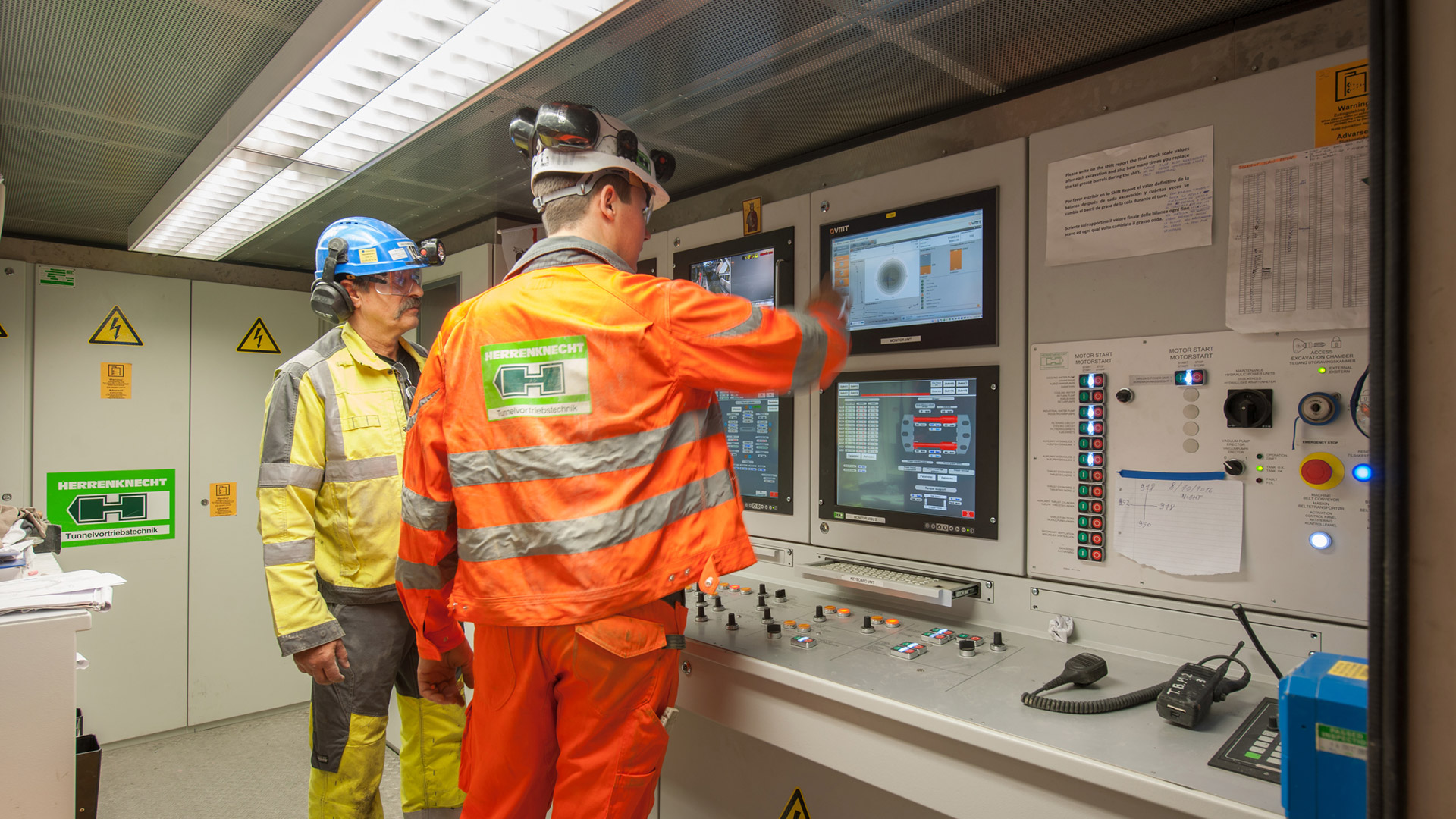

在掘进过程中,海瑞克的服务团队继续密切配合承建商。提供定制服务包括各种隧道掘进支持和滚刀管理。
项目优势

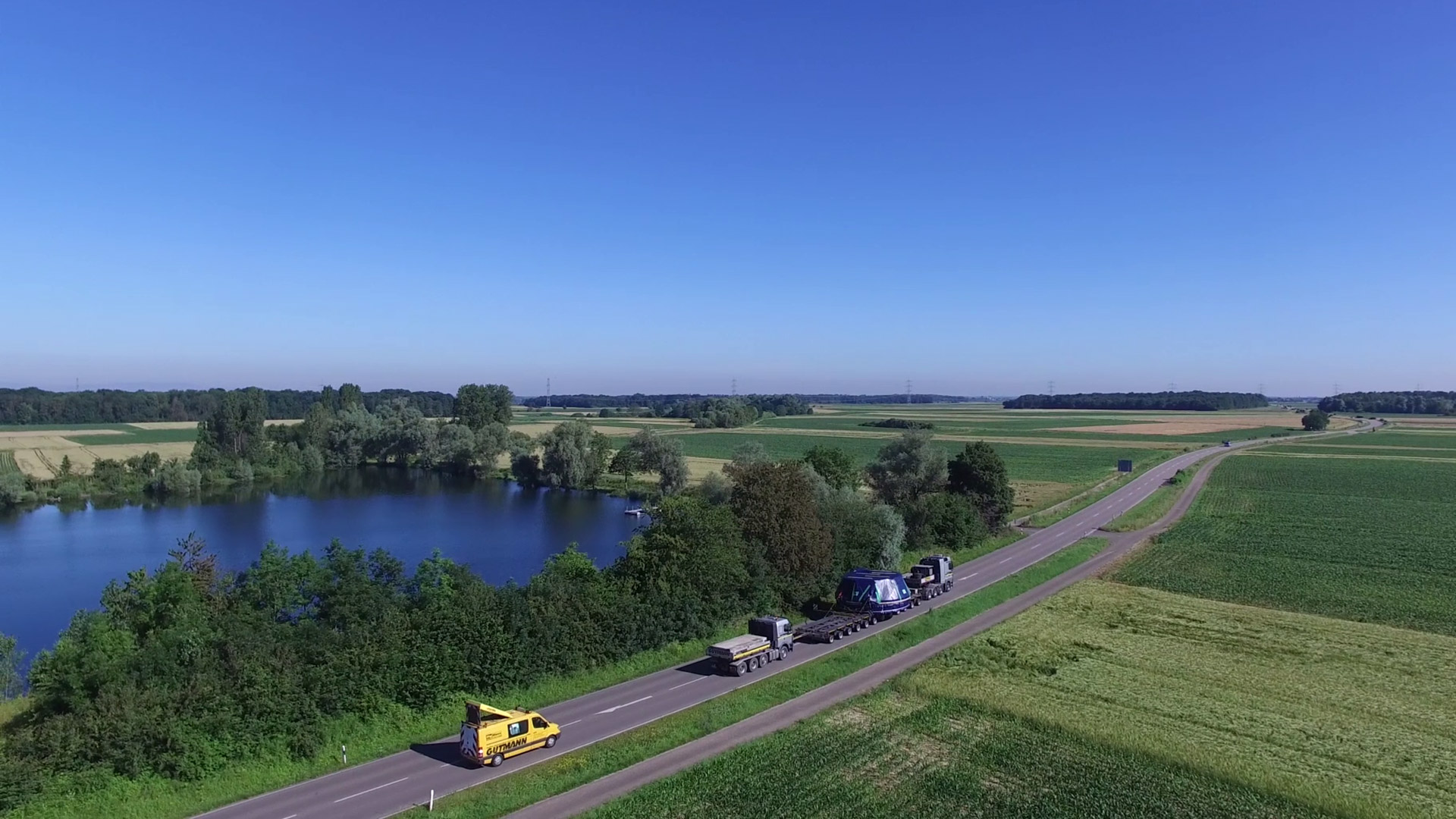

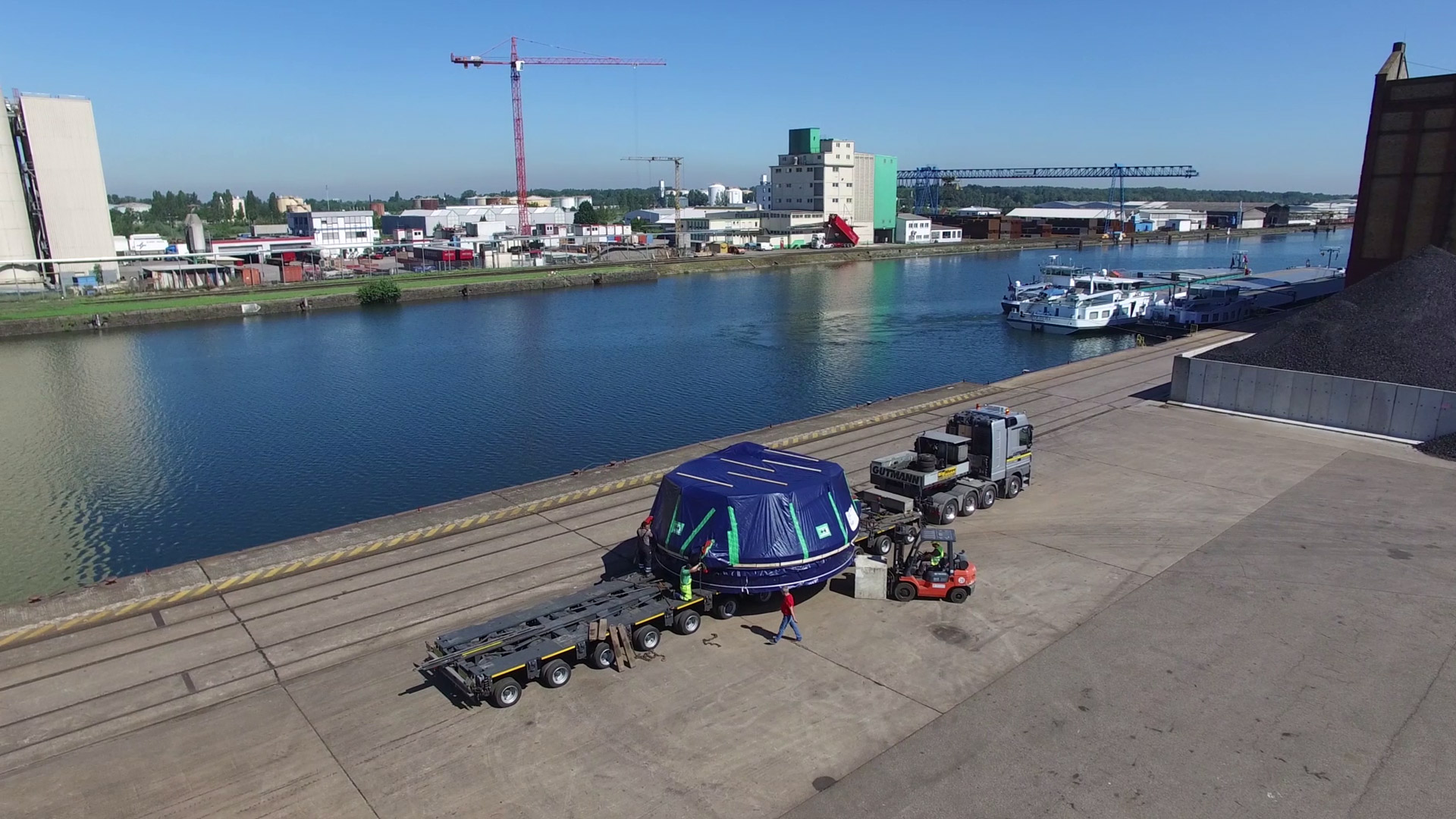

精确的运输计划确保及时、按需将所有隧道掘进机零部件交付至现场。

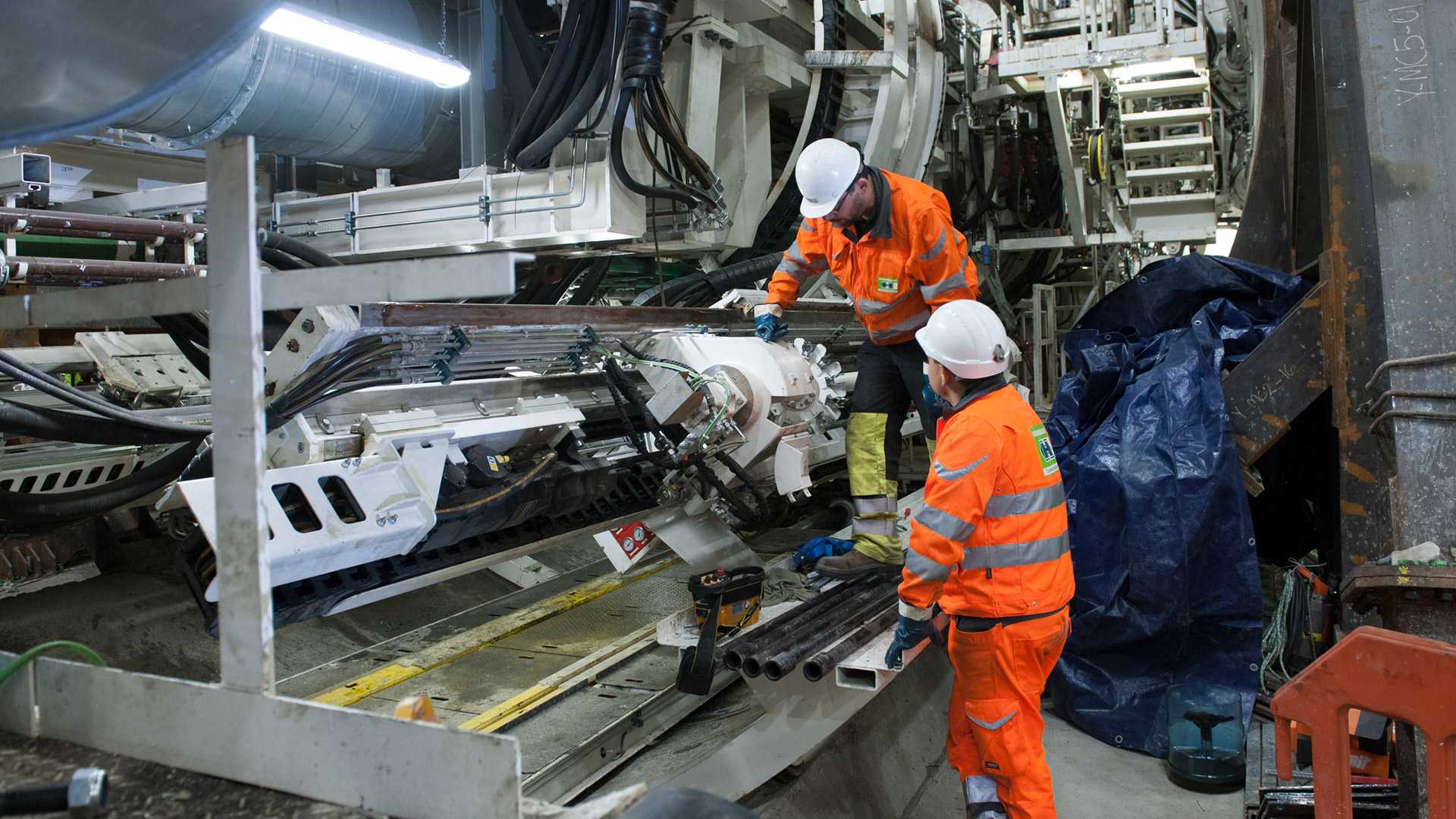

在海瑞克服务人员的支持下,组装和调试四台大直径双护盾硬岩掘进机仅用了六个月。
由于隧道掘进比计划提前,客户赢得了几个月宝贵的工期。
“由于设备组装时协调工作衔接无缝,工程速度飞快,我们比原定计划提前约四个月开始了隧道掘进。”
承建商Acciona-Ghella Joint Venture 项目总监 Fernando Vara
