为完成法国水电站项目 Chute de Gavet 的引水隧洞工程,两台海瑞克隧道掘进机挖掘了一条9358米长的隧道。该引水隧洞将水从 Livet 大坝引入 Gavet 的地下水电站,流量为41 m³/s。建成后,位于罗曼彻山谷(Romanche Valley)的新水电站将取代原有的6座旧水电站。新水电站的年发电量将达到5.6亿千瓦时,预计将增加30%的发电量。

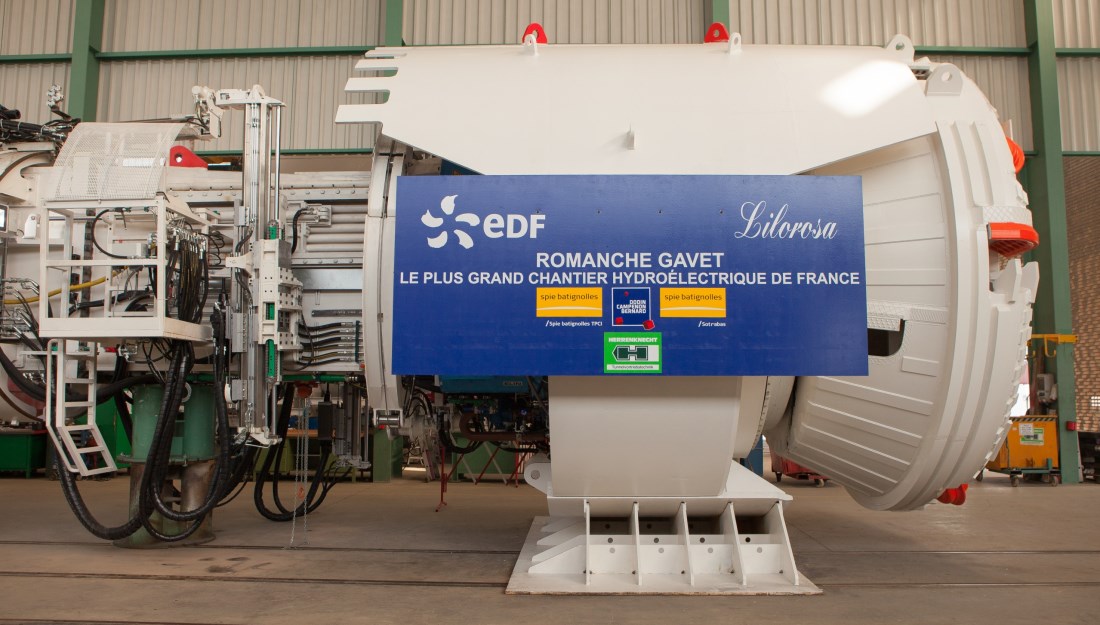

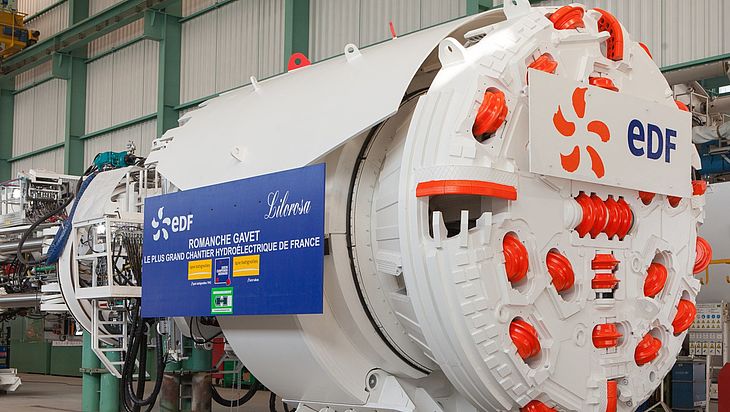

两台名为 ROSALI 和 LILOROSA 的撑靴式硬岩掘进机相隔几周时间,分别从位于 Ponan 的采用常规方法开挖的中间支洞中开始掘进。ROSALI 朝 Gavet 方向向下游掘进3408米,而 LILOROSA 朝 Livet 方向向上游掘进5705米。首段较短的隧道于2017年2月在 Gavet 成功贯通。本项目整体于2018年1月最终贯通。

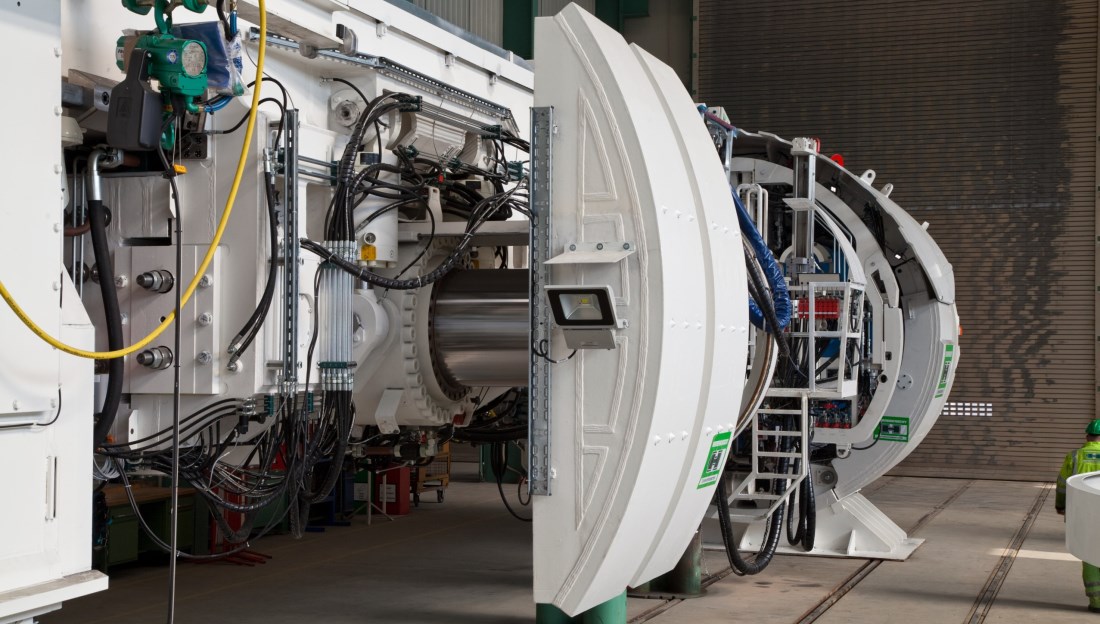

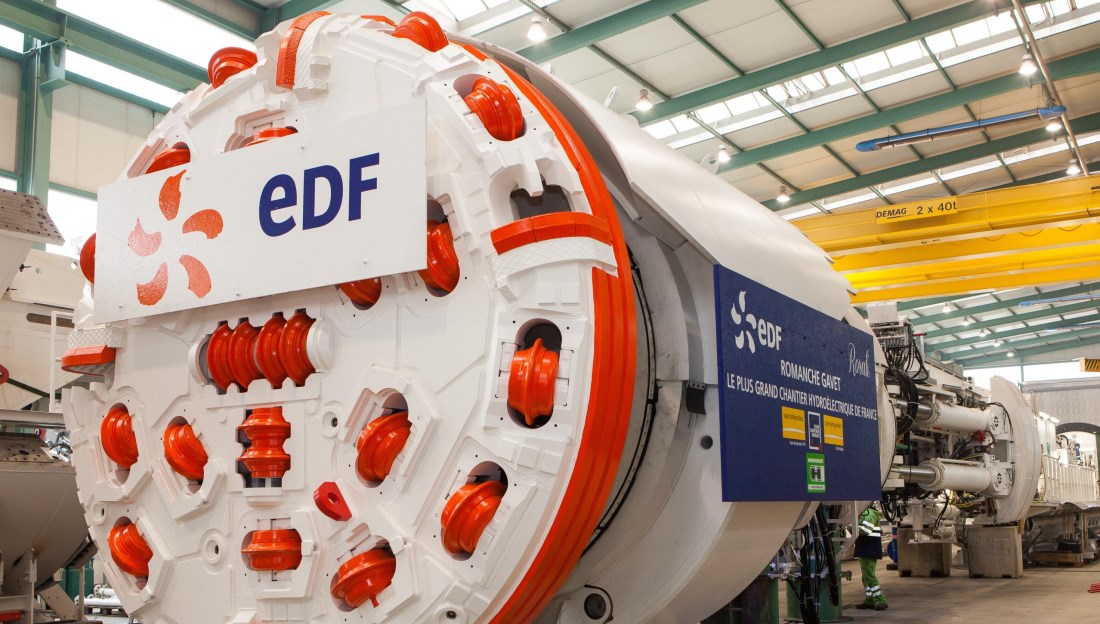

为了在法国阿尔卑斯地区(Alps)的磨蚀性硬岩中取得施工进展,机器配备了19寸的滚刀,其负载能力高达315kN,以及封闭刀盘及各种用于稳定岩石的配套设备,如钢筋网片装置和喷浆机器人。每次掘进前,开挖直径为4.74米的撑靴式硬岩掘进机,利用横向可伸缩的液压油缸和撑靴,支撑在先前开挖的隧道壁上。然后由撑靴装置支撑推进油缸,将旋转的刀盘推到掌子面上。由于刀盘的滚动,使岩石破碎产生大量碎片,这些岩屑通过皮带输送机运出隧道。机器共为 Chute de Gavet 项目清运170000立方米岩屑。
