Campocologno-Tirano Line
瑞士和意大利走得越来越近。两个发电站Campocologno(瑞士)和蒂拉诺(意大利)通过一条150千伏的耦合线连接了在一起。为了防止未来出现瓶颈,计划在两个国家之间流动大约150兆瓦的电能。新的电缆不是在地面上铺设。它们将克服复杂的地质条件,在地下进行铺设,以保护南部Graubünden和Lombardy的美丽风景。

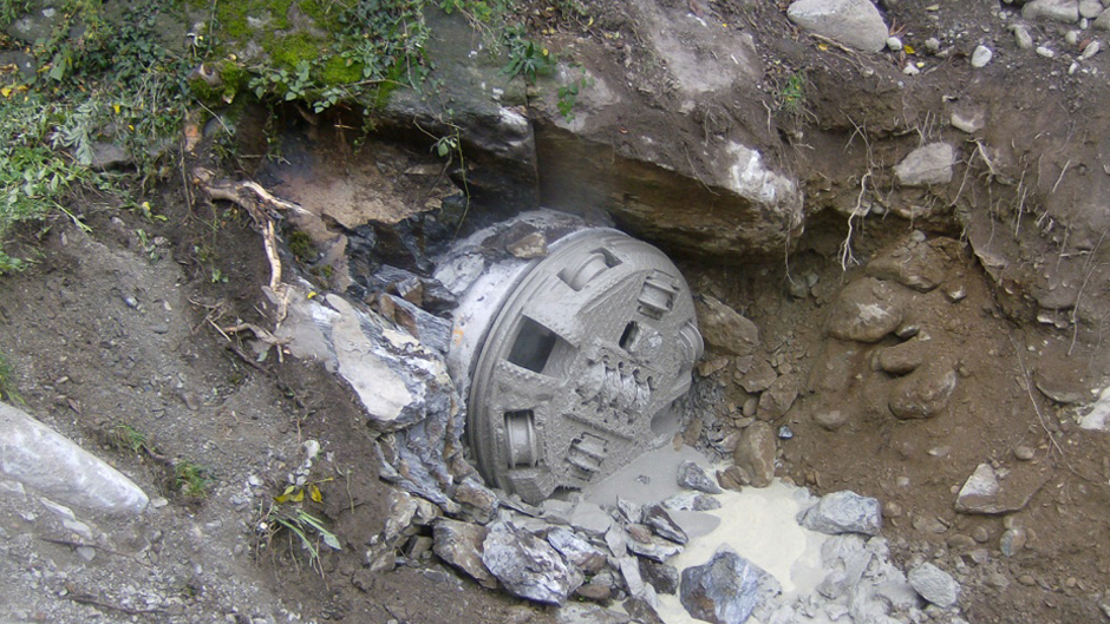

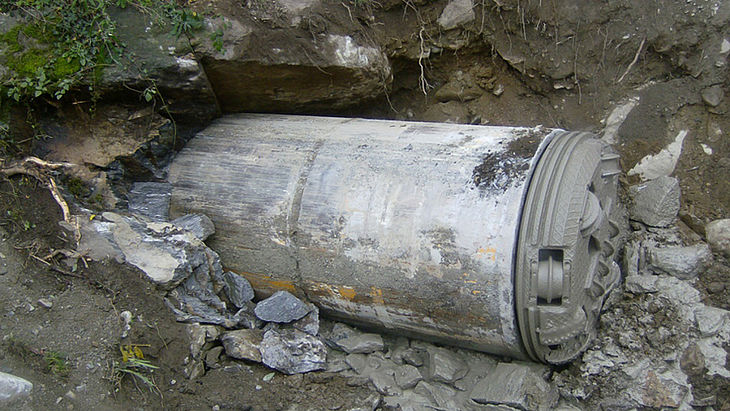

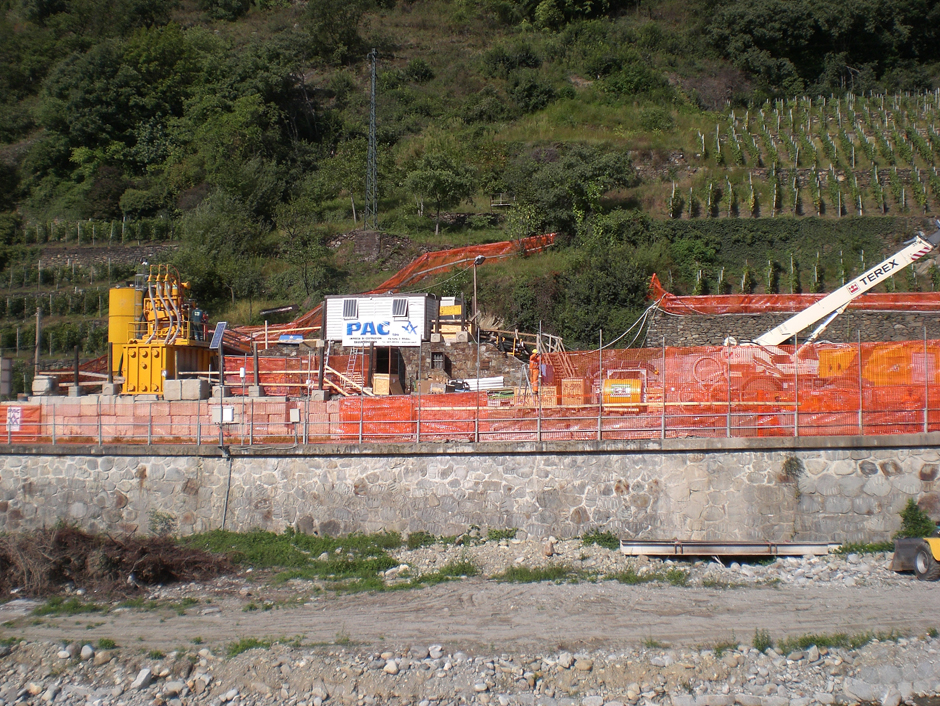

沿着坚硬的岩石进行380米长的管道顶进,要克服的挑战包括3.5度的坡度,部分地段入侵的水量相当大。一台海瑞克AVN1200TC用于此项目。由于可以直接进入掌子面,更换了几次刀具之后,在地下没有碰到什么问题。机器于2008年8月在施工现场交付,隧道掘进于9月22日开始。两个月后的2008年11月22日,隧道精确无误贯通。
