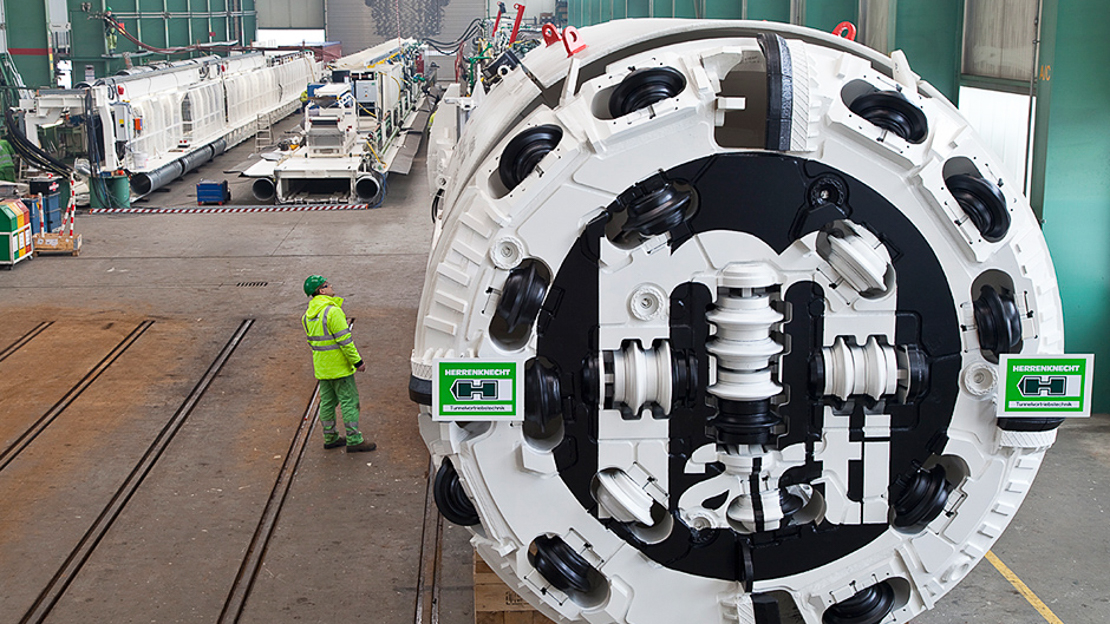

海瑞克工程师们只有7个月的时间进行设计、装配和现场组装,以完成工期紧迫的Bärenwerk水电站项目。专业的施工团队和一台刀盘功率为1400千瓦的高性能撑靴式硬岩掘进机保证了项目快速进展。自2013年3月底开始掘进以来,在阿尔卑斯山硬岩地区取得了最佳日进尺72米,最佳周进尺322米的成绩。在具有挑战性的地质条件下,经过2.8公里的掘进,在总共不到6个月的时间,掘进团队越过了终点线。2013年9月10日,施工团队举行了成功贯通庆典。
在Fusch市的Bärenwerk水电站位于Großglockner山的山脚下,1924年首次投入使用,现在需要进行现代化改造。该项目的一个组成部分是机械化掘进一条新的引水隧道,隧道长度超过2.8公里,倾斜度为4.9%。项目完成施工并经过广泛的技术设备检修之后,从2014年开始有望为19000户家庭提供环保的水电电力。
