首尔电缆隧道
South Korea, 首尔
2002 – 2003
顶管之母

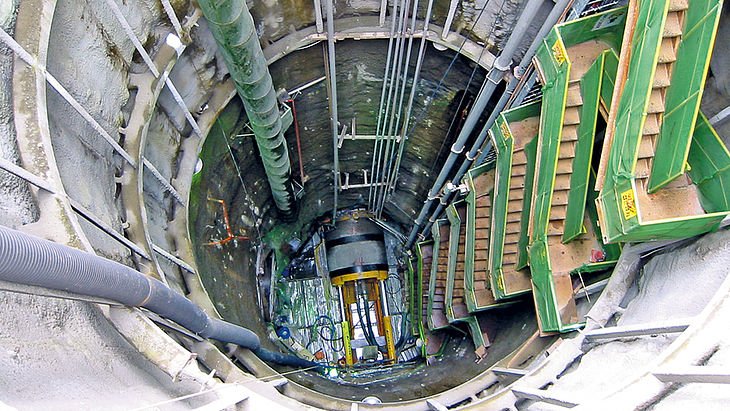

Seo Cho的电缆隧道长800米,包括5个小转弯曲线(半径在200米到250米之间)。工程另一项挑战是隧道要在进行地铁站建设的多层建筑物下安全穿过。在Seo Cho的建筑物密集区开挖一个很深的接收井意味着需要完全封闭一条繁华路段,没有其他选择。

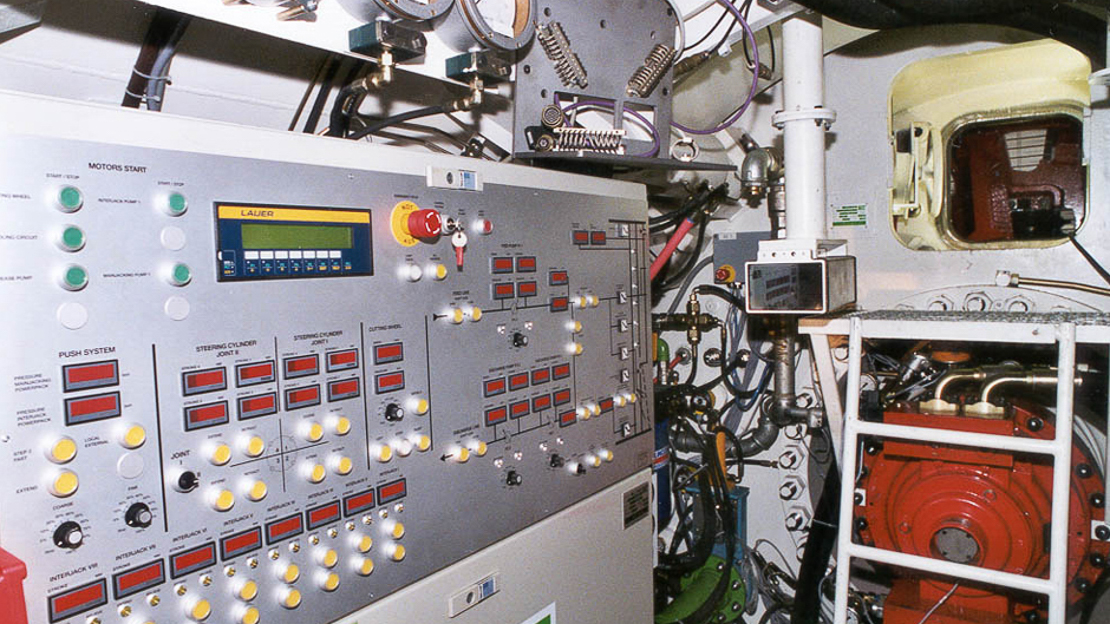

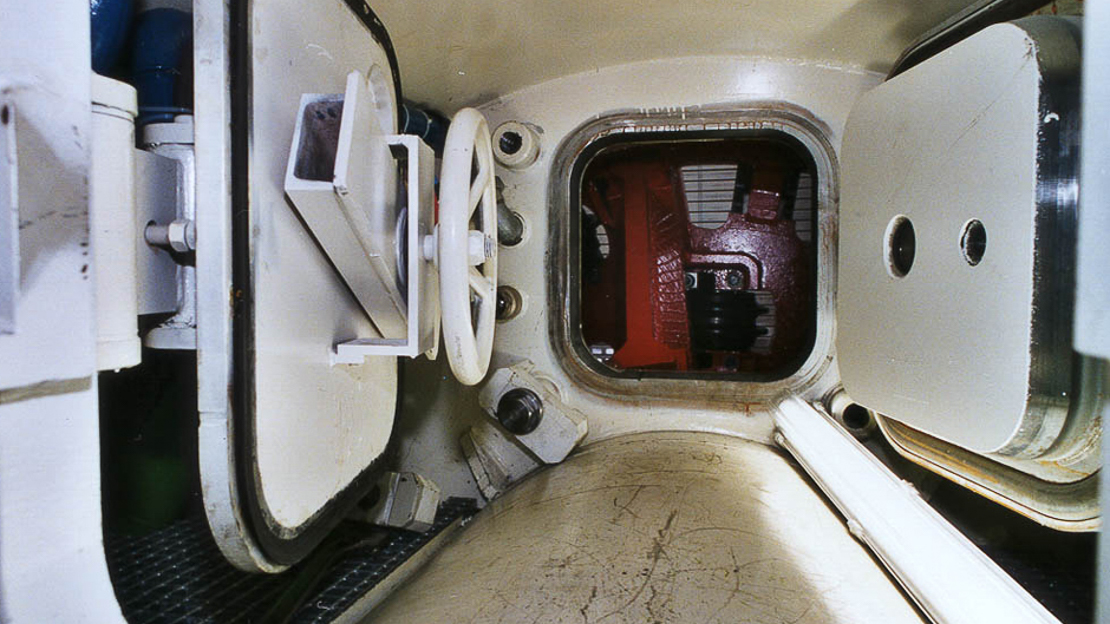

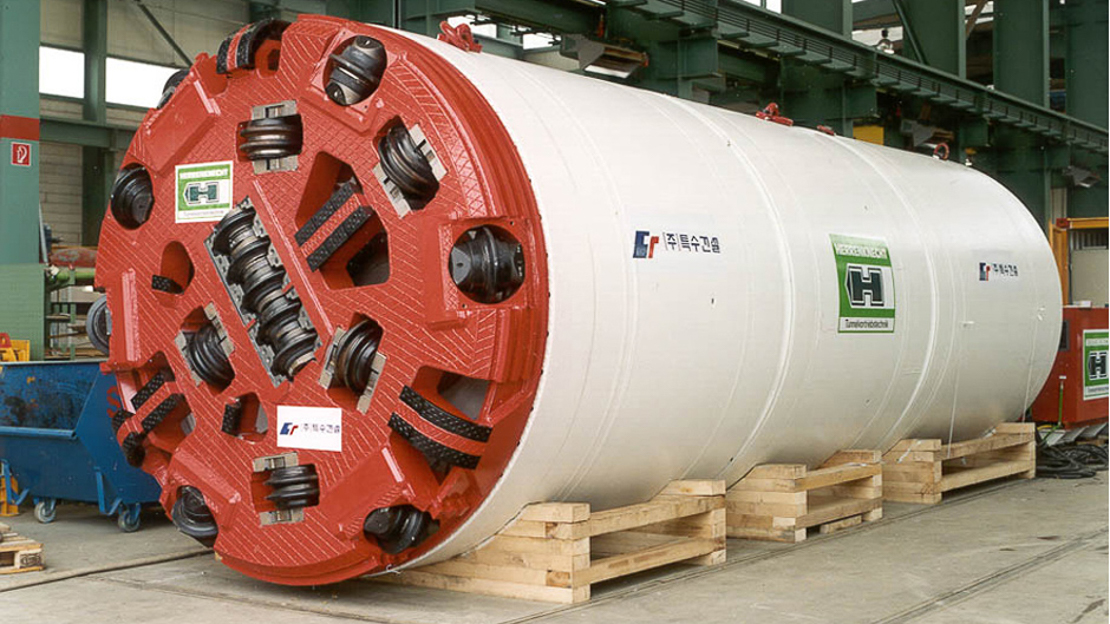

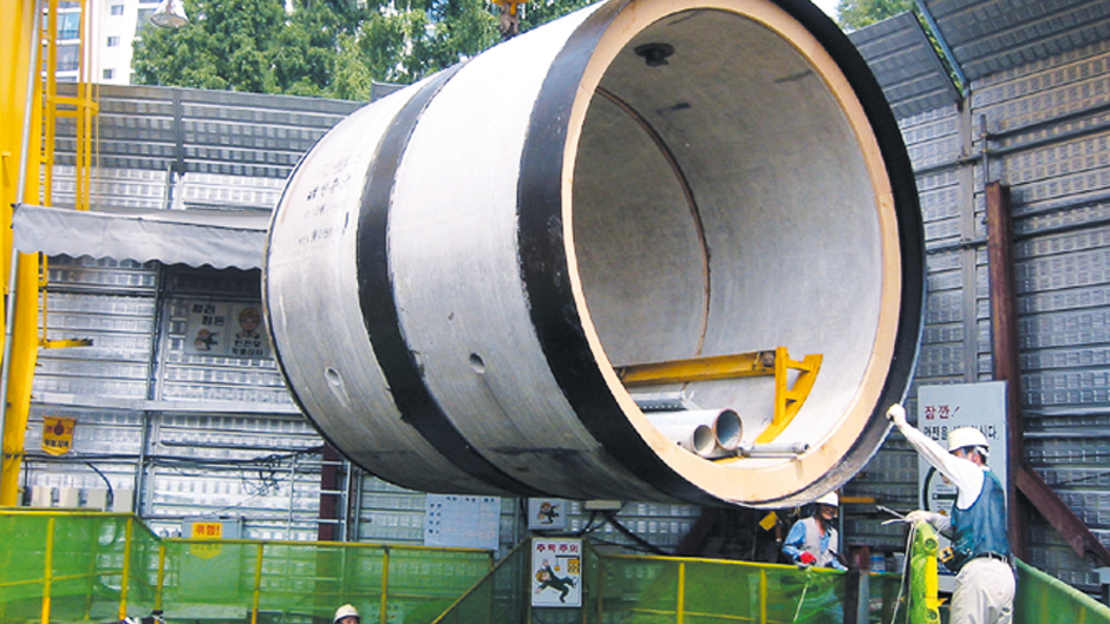

海瑞克提供的带扩径功能的AVND2400AH小型隧道掘进机,被称为“顶管之母”。由于始发井工地空间非常有限,管道仅仅在使用前被运送到始发井,以解决输送问题。由于安装了自动润滑系统,推进油缸的磨损始终保持着比预期低的状态,所以计划需使用的9个中继顶进站中只有其中4个用于施工。此项工程在2003年3月结束。
项目数据

国家 地点

South Korea, 首尔

年份

2002 – 2003

项目应用

电力

地质状况

岩石、地下水

掘进长度

800 米

设备参数

1x AVN设备:
Diameter: 3.060 mm
刀盘功率: 315 kW
扭矩: 780 kNm

联系人 联系我们

Gerhard Goisser 海瑞克美国子公司 首席运营官
Steffen Dubé 海瑞克美国子公司 董事长
