哥达基线隧道:完成北侧的机械化隧道掘进

Timeline TBM S-846 TBM S-865 TBM S-867 TBM S-868 TBM S-847 TBM S-860 TBM S-862 TBM S-866 TBM S-863 TBM S-920 TBM S-921 TBM S-922 TBM S-923 TBM S-924 TBM S-925 TBM S-864 TBM S-861 TBM S-849 TBM S-848 TBM S-844 TBM S-845 08.01.2016 30.12.2015 24.02.2016 07.03.2015 08.02.2016 29.02.2016 18.02.2016 13.02.2016 28.02.2016 02.02.2016 14.11.2015 08.11.2015 10.11.2015 22.11.2016 26.10.2015 16.11.2015 28.10.2015 25.10.2015 10.09.2015 10.10.2015 13.10.2015 10.10.2015 30.08.2015 30.09.2015 29.08.2015 21.07.2015 26.07.2015 05.09.2015 21.09.2015 04.10.2015 27.09.2015 14.10.2015 25.10.2015 02.10.2015 06.10.15 30.07.2015 03.06.2015 24.06.2015 11.06.2015 23.06.2015 23.07.2015 31.05.2016 31.01.2015 04.04.2015 17.01.2015 15.04.2015 26.04.2015 11.04.2015 14.04.2015 25.03.2015 09.04.2015 16.06.2015 01.06.2015 07.02.2016, S-868 12.12.2015, S-847 20.03.2016, S-867 12.03.2016, S-865 31.07.2016, S-864 11.07.2016, S-863 08.06.2016, S-861 01.05.2016, S-925 11.05.2016, S-924 11.05.2016, S-923 12.05.2016, S-922 10.09.2016, S-860 29.02.2016, S-849 27.02.2016, S-848 12.12.2015, S-923 28.11.2015, S-846 29.03.2016, S-844 27.03.2016, S-845 04.05.2016, S-920 19.05.2016, S-921
累计掘进长度

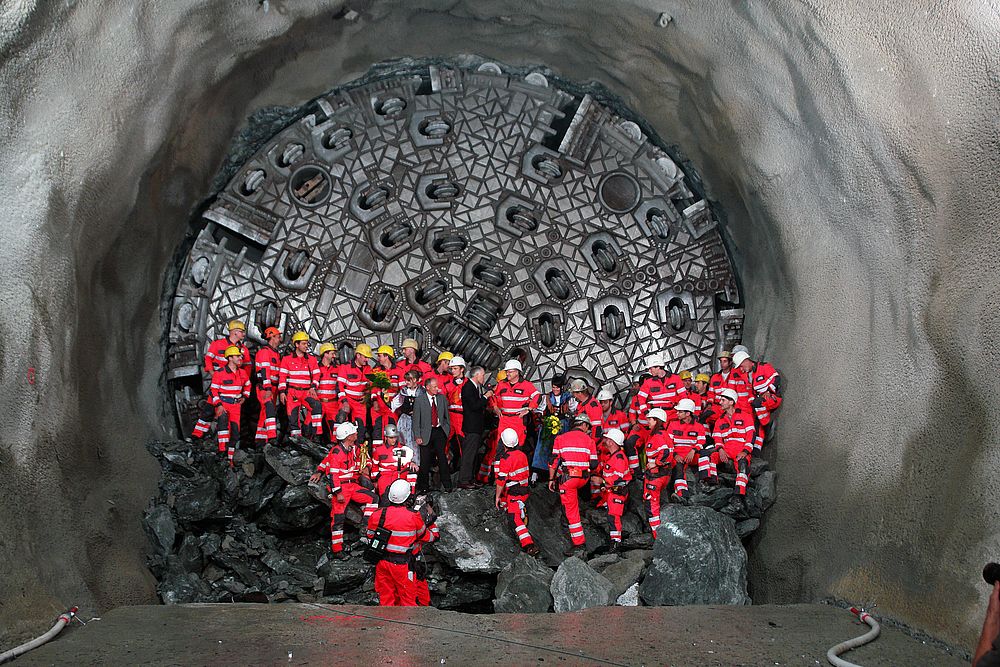

Amsteg, Schweiz / Schwanau, Deutschland, 16. September 2009. Im Gotthard-Basistunnel wurde am Mittwoch, 16. September 2009 kurz vor 16 Uhr die Weströhre zwischen Erstfeld und Amsteg durchbrochen.
Die Herrenknecht-Tunnelbohrmaschine »Gabi 2«, (Gripper-TBM, Ø 9,58 m), legte in nur 18 Monaten eine Strecke von 7,2 Kilometern zurück und erreichte – wie schon die Schwestermaschine »Gabi 1« am 16. Juni 2009 in der Oströhre – sechs Monate früher als geplant den Zielort Amsteg. Beim Durchschlag betrug die Abweichung von der Sollachse horizontal 4 Millimeter und vertikal 8 Millimeter. Die durchschnittliche Tagesleistung beim Vortrieb durch hartes Gestein und Gebirgsüberdeckungen von bis zu 1.000 Metern betrug rund 18 Meter. Die beste Tagesleistung erreichte »Gabi 2« mit 56 Metern gefräster und gesicherter Tunnelröhre. Das gilt als Weltrekord für eine derartig dimensionierte Tunnelbohrmaschine. Auf der Nordseite des Gotthardmassivs sind damit die Ausbruchsarbeiten im längsten Eisenbahntunnel der Welt abgeschlossen.

91 Prozent ausgebrochen

Die AlpTransit Gotthard AG ist mit den Leistungen beim Bau des Gotthard-Basistunnels sehr zufrieden, wie Renzo Simoni, Vorsitzender der Geschäftsleitung, bestätigt. Insgesamt sind heute vom 151,8 km langen Tunnelsystem am Gotthard rund 137 km oder fast 91 Prozent ausgebrochen. Der Hauptdurchschlag zwischen Sedrun und Faido findet voraussichtlich Ende 2010 / Anfang 2011 statt. Die Aufnahme des kommerziellen fahrplanmäßigen Betriebs ist auf Ende 2017 geplant.
